El ministro de Ambiente y Energía, Juan Carlos Blum, y el gerente general de CELEC EP, Antonio Jácome, realizaron este 21 de julio de 2026 una inspección técnica a los trabajos del Sistema de Transmisión Las Orquídeas, ubicado en el norte de Guayaquil.

El objetivo de la visita fue verificar el estado de instalación de las infraestructuras que integran el proyecto, el cual registra un avance físico del 80% y requerirá una inversión total de USD 36,2 millones para asegurar el suministro a sectores residenciales e industriales.

"Se prevé que el sistema empiece a operar el primer semestre de 2027, con lo cual se beneficiará directamente a 1,2 millones de personas en el norte de Guayaquil, garantizando la continuidad del servicio para las principales cargas industriales de la zona".

Juan Carlos Blum, ministro de Ambiente y Energía.

Detalles técnicos y capacidad del proyecto

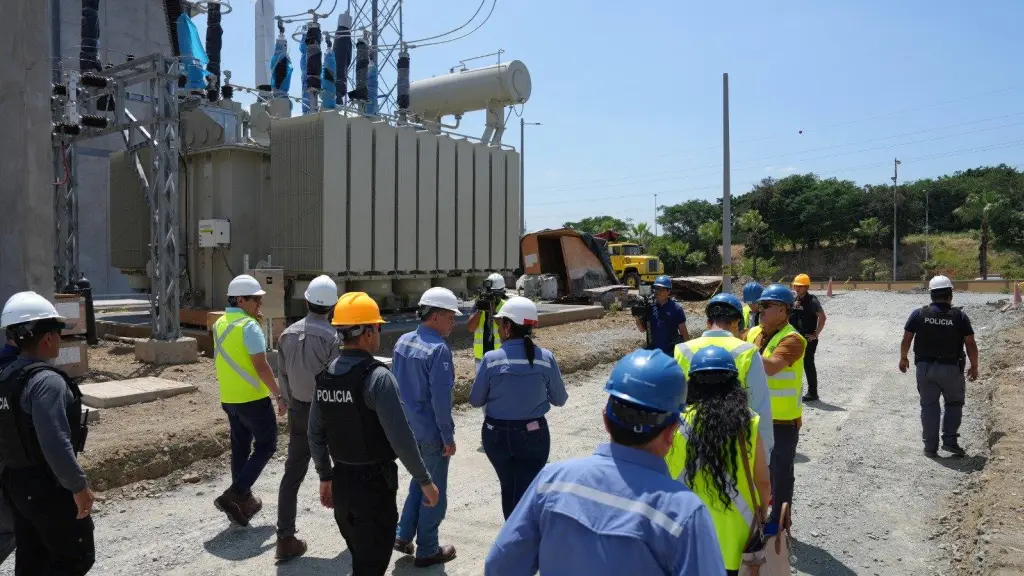

La infraestructura del Sistema Las Orquídeas se compone de una subestación de 230/69 kV equipada con una capacidad de transformación de 250 MVA, además de una línea de transmisión de doble circuito con una extensión de 5 kilómetros.

De acuerdo con los plazos previstos por las autoridades, el término de la etapa constructiva y su posterior entrada en operación comercial están programados para el primer semestre de 2027.

Indicador Técnico / Financiero Detalle de la Infraestructura
Inversión ejecutada/asignada USD 36,2 millones
Porcentaje de avance físico 80%
Capacidad instalada 250 MVA (Subestación 230/69 kV)
Extensión del tendido 5 km (Línea de doble circuito)
Población en área de cobertura 1,2 millones de usuarios
Fecha de inicio operativo Primer semestre de 2027

El paquete de obras eléctricas en Guayas

El proyecto forma parte de un conjunto de cinco intervenciones de infraestructura a cargo de CELEC EP Transelectric en la provincia del Guayas, las cuales suman un presupuesto acumulado de USD 100,5 millones. Estas obras buscan absorber el incremento de demanda de carga residencial e industrial en distintos puntos de la red:

  • Subestación Esclusas: Trabajos de ampliación para reforzar la red del sur cantonal.
  • Subestación Salitral: Montaje para ampliar la capacidad a 300 MVA vinculada a la red de CNEL EP.
  • Subestación Posorja: Dos frentes para el sector industrial y camaronero (uno ya completado).
  • Subestación Durán: Infraestructura finalizada que se encuentra actualmente energizada.

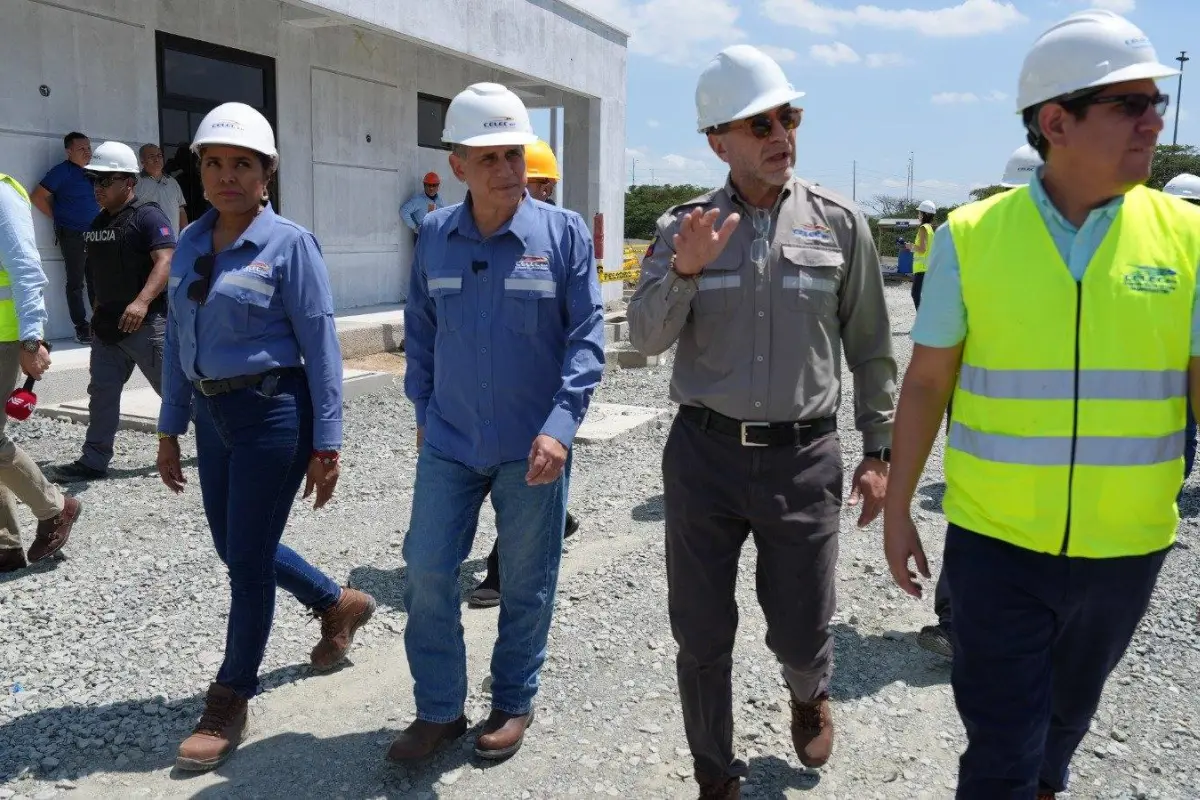

El ministro de Ambiente y Energía, Juan Carlos Blum, y el gerente general de CELEC EP, Antonio Jácome, en un recorrido por las obras del Sistema de Transmisión Las Orquídeas. Red social

Según las estimaciones técnicas del sector, las etapas constructivas de este conjunto de obras demandan unos 600 puestos de trabajo directos y proyectan atender una demanda global de 4,39 millones de habitantes en la provincia.
