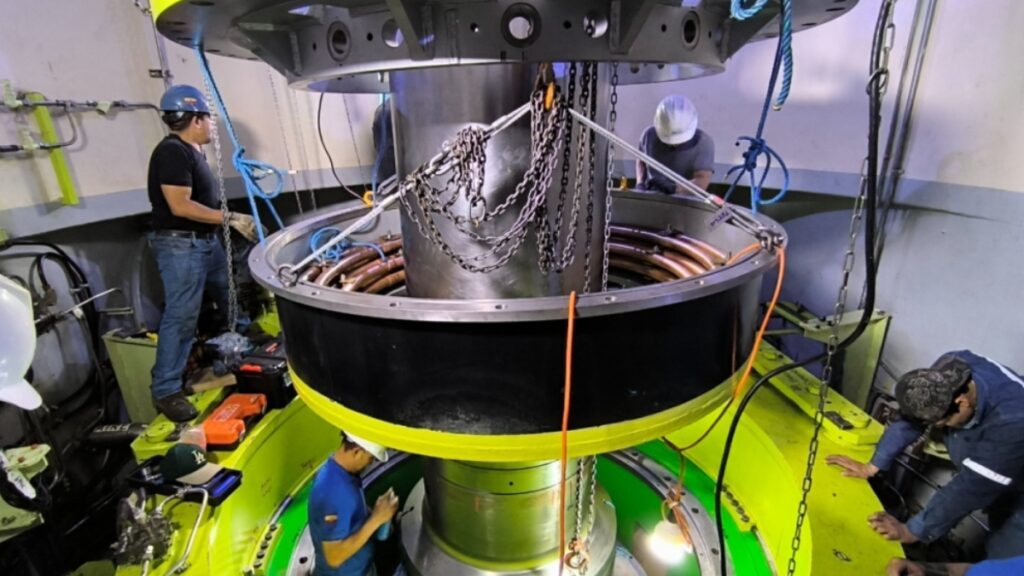

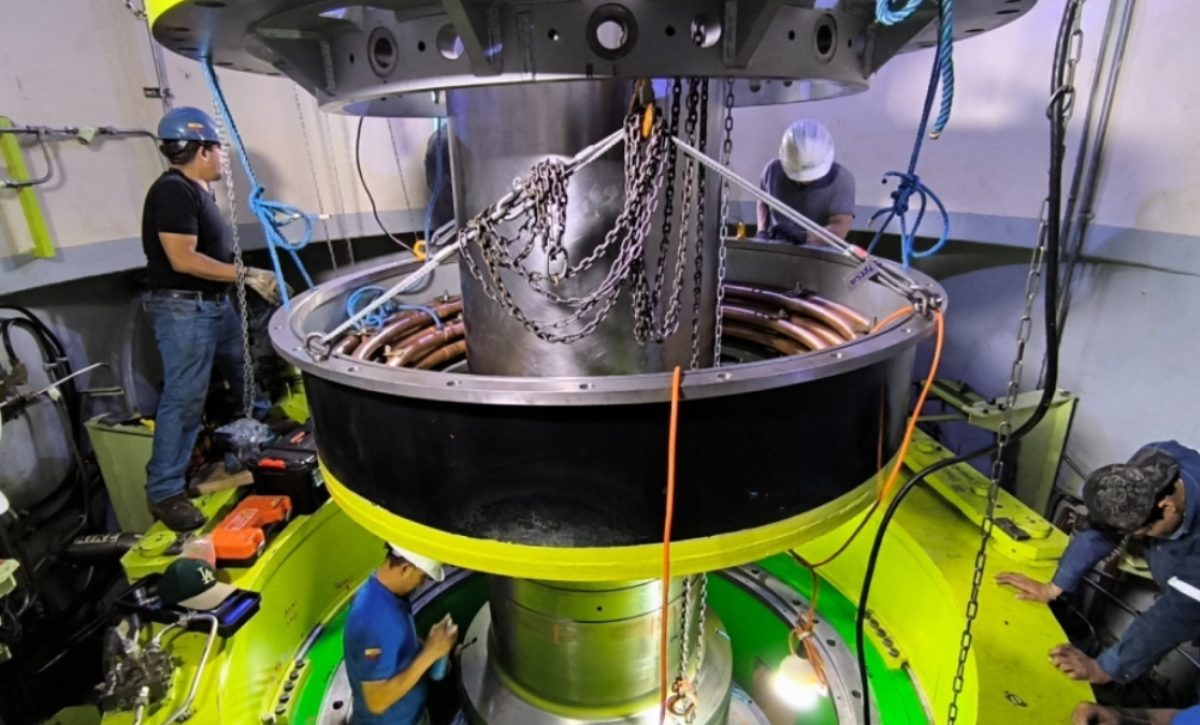

La Corporación Eléctrica del Ecuador (Celec) finalizó este jueves 12 de junio de 2025, a las 04:17 PM -05, los trabajos de mantenimiento mayor en la central hidroeléctrica Agoyán, tras casi tres meses de intervención que comenzaron el 13 de marzo. La Unidad 1, operativa desde 1987, acumuló cerca de 100.000 horas de funcionamiento continuo antes de este cuarto overhaul. La conclusión permite reincorporar 78 megavatios (MW) de capacidad, complementados por 106 MW de la central San Francisco, que opera en cascada. Esto eleva la generación total del complejo a 368 MW, beneficiando el sistema eléctrico nacional.
El mantenimiento responde a la necesidad de garantizar la operatividad de la unidad, cuyo último overhaul ocurrió hace 12 años. Jaime Astudillo Peña, gerente de la Unidad de Negocio Hidroagoyán, indicó que el proceso busca extender la vida útil de los equipos. Participaron más de 50 técnicos de las centrales Agoyán, Pucará, San Francisco y el Centro de Investigación y Recuperación de Turbinas (CIRT). La intervención se llevó a cabo con personal interno de la unidad.
Las actividades incluyeron un reacuñado total del generador y la reconstrucción integral de las tapas inferior, superior y rodete. También se repotenció el sistema de tuberías de agua de enfriamiento y se reparó el predistribuidor por primera vez en los 38 años de operación de la central. Estos trabajos aseguran un funcionamiento eficiente a largo plazo. Astudillo destacó la complejidad técnica del proceso.
El mantenimiento en Agoyán en periódico por parte de Celec
La reincorporación de los 78 MW refuerza el suministro eléctrico en un contexto de demanda creciente. La central San Francisco, al operar en cascada, aporta los 106 MW adicionales, optimizando el recurso hídrico. El complejo Agoyán sigue siendo un pilar en la generación hidroeléctrica del país. Los técnicos evaluaron el impacto de estas mejoras.
La reparación del predistribuidor marca un avance técnico relevante. Este componente, esencial para el flujo de agua, no había sido intervenido antes. La modernización de las tuberías mejora la refrigeración del sistema. Estos ajustes responden a las necesidades operativas actuales.
Perspectivas tras la intervención
La central Agoyán retoma su capacidad plena tras el mantenimiento ejecutado por Celec. Los 368 MW aportados estabilizan el servicio eléctrico nacional. Sin embargo, el sistema enfrenta retos por variaciones climáticas. La continuidad depende de futuros cuidados.
El uso de personal interno destaca la capacidad técnica local. El CIRT apoyó con expertise en turbinas, fortaleciendo la autonomía. Los resultados se monitorearán en los próximos meses. Celec planea mantener operativos sus activos hidroeléctricos.
